成都邛崃原墅日立智享两联供地暖施工实录:业主改管道位置,我们发现了被忽略的保温问题
一、事情经过:业主改了管道位置,我们发现了保温缺失
成都邛崃原墅15栋,日立智享天氟地水两联供地暖施工。业主因为装修方案调整,通知我们把地暖主管改到户外走。按龙脉精工六步法施工标准,所有户外主管和分水器都必须做保温——邛崃冬季室外气温比成都城区更低,裸管走户外,供水温度损失更严重,每年至少多烧几百元燃气。
改完管道路由后,工地负责人巡查时发现:户外那段主管和分水器端,保温没做。

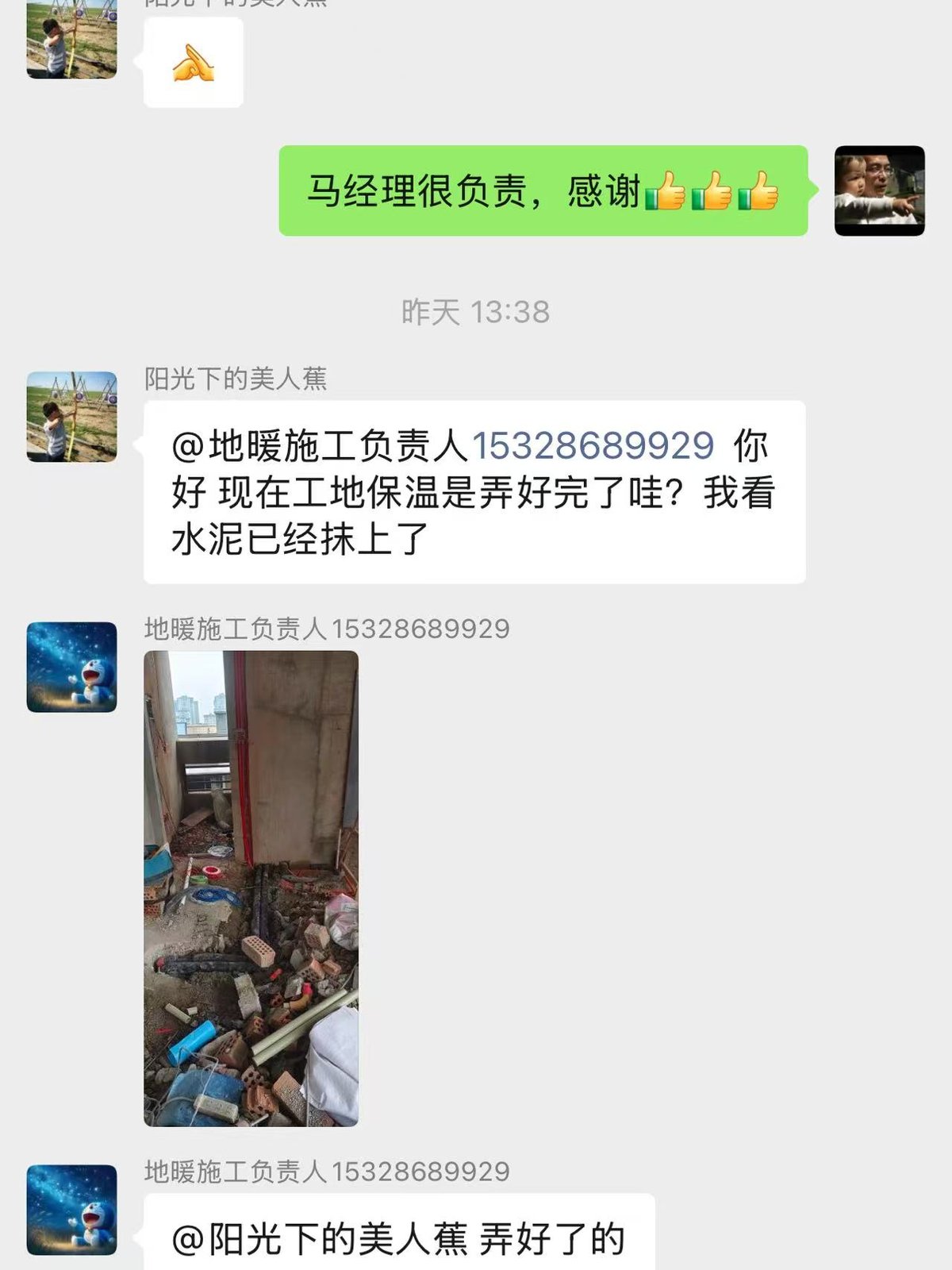

图1:主管保温重新做好,业主确认
不是师傅忘了。
设备平台空间太窄,管道穿墙开孔位置靠墙角,保温棉包上去之后管子粗了将近一倍,原有的走管空间根本塞不进去。师傅试了一下,觉得包不上,就先放了放,还没来得及上报。
这就是问题的核心——
二、正确的做法:把选择权还给业主
❌ 师傅的做法
- 判断”包了保温塞不进去”
- 自己决定不做保温
- 不通知业主,不通知项目负责人
- 结果:业主完全不知情,地暖能耗永久偏高
✅ 正确的做法
- 发现空间不够,立即上报项目负责人
- 由负责人联系业主,摆出两个选项:
- A. 改管道位置,多花 1-2 小时工,保温完整
- B. 不改位置,不做保温,每年多烧几百燃气
- 让业主自己选——业主一定会选 A
三、龙脉的监理做了什么
龙脉的项目监理在隐蔽验收时发现了保温缺失,做了三件事:
| 步骤 | 操作 |
|---|---|
| 第一步 | 立即叫停封槽,拍照记录保温缺失情况 |
| 第二步 | 联系业主,说明问题:户外主管不做保温的后果、两个解决方案 |
| 第三步 | 业主选择改位置后,监督师傅重新开孔走管,保温完整包裹,重新验收合格 |
三附:不做保温 vs 做保温——成本量化对比
很多业主觉得”就一小截管子没包保温,能有多大影响?”我们用数据说话:
| 对比维度 | 不做保温 | 做保温(龙脉标准) |
|---|---|---|
| 冬季供水温度损失 | 3~5℃ | <1℃ |
| 每年额外燃气费 | 约 300~500 元 | 0 |
| 10 年累计额外支出 | 3,000~5,000 元 | 一次性整改成本约 200 元 |
| 地暖升温速度 | 慢约 30%(邛崃冬季实测) | 正常 |
| 系统能效衰减 | 逐年加重(保温缺失段持续散热) | 全生命周期稳定 |
| 隐蔽后整改难度 | 封槽后无法补救,只能忍受高能耗 | 一次到位,永久无忧 |
四、现场沟通实录:问题从发现到整改的完整链路
以下两张截图来自龙脉项目群的实际沟通记录,展示了”发现保温缺失 → 上报 → 讨论方案 → 安排整改”的完整流程。

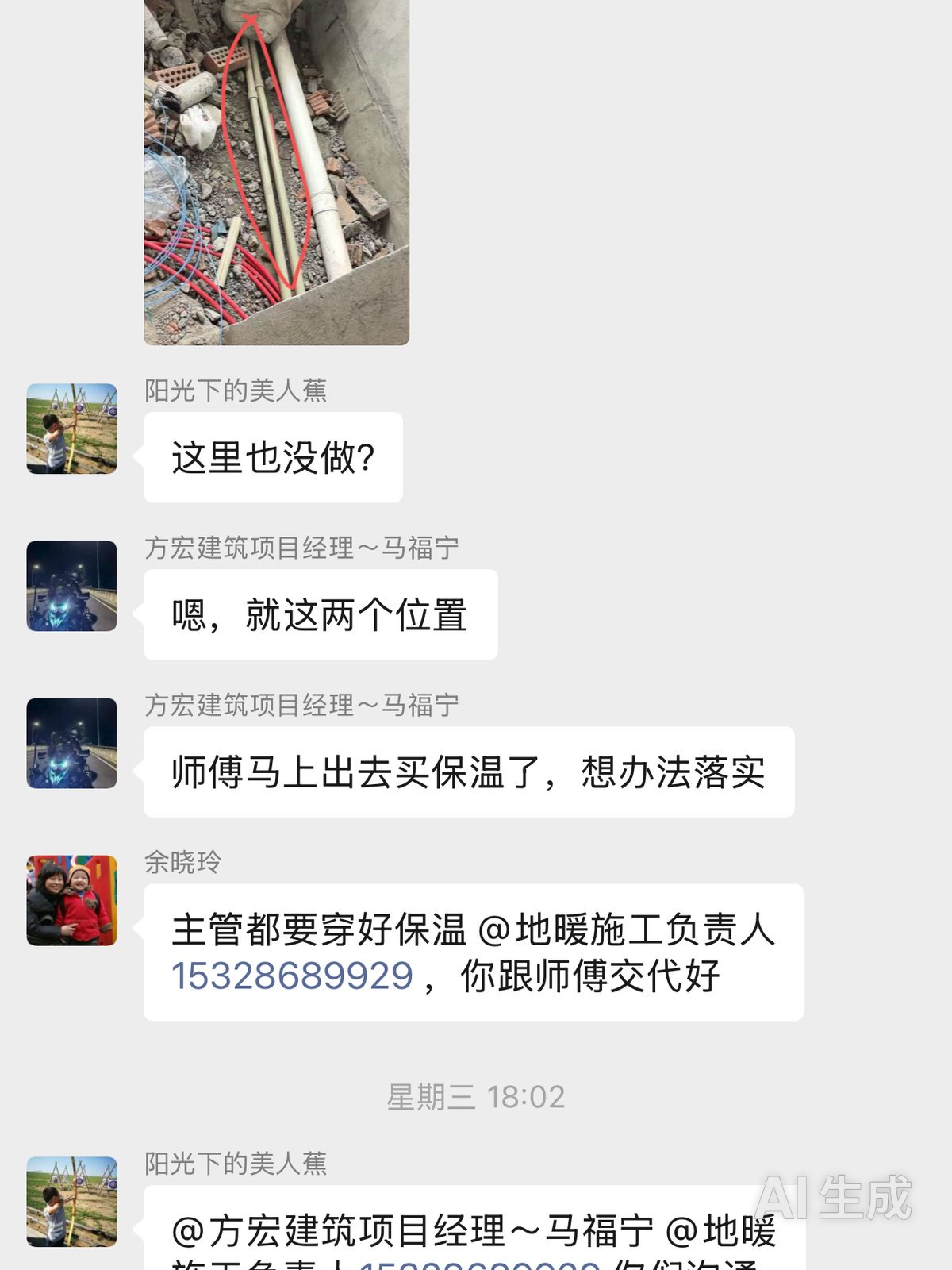

图2:业主确认第二处主管没有套保温

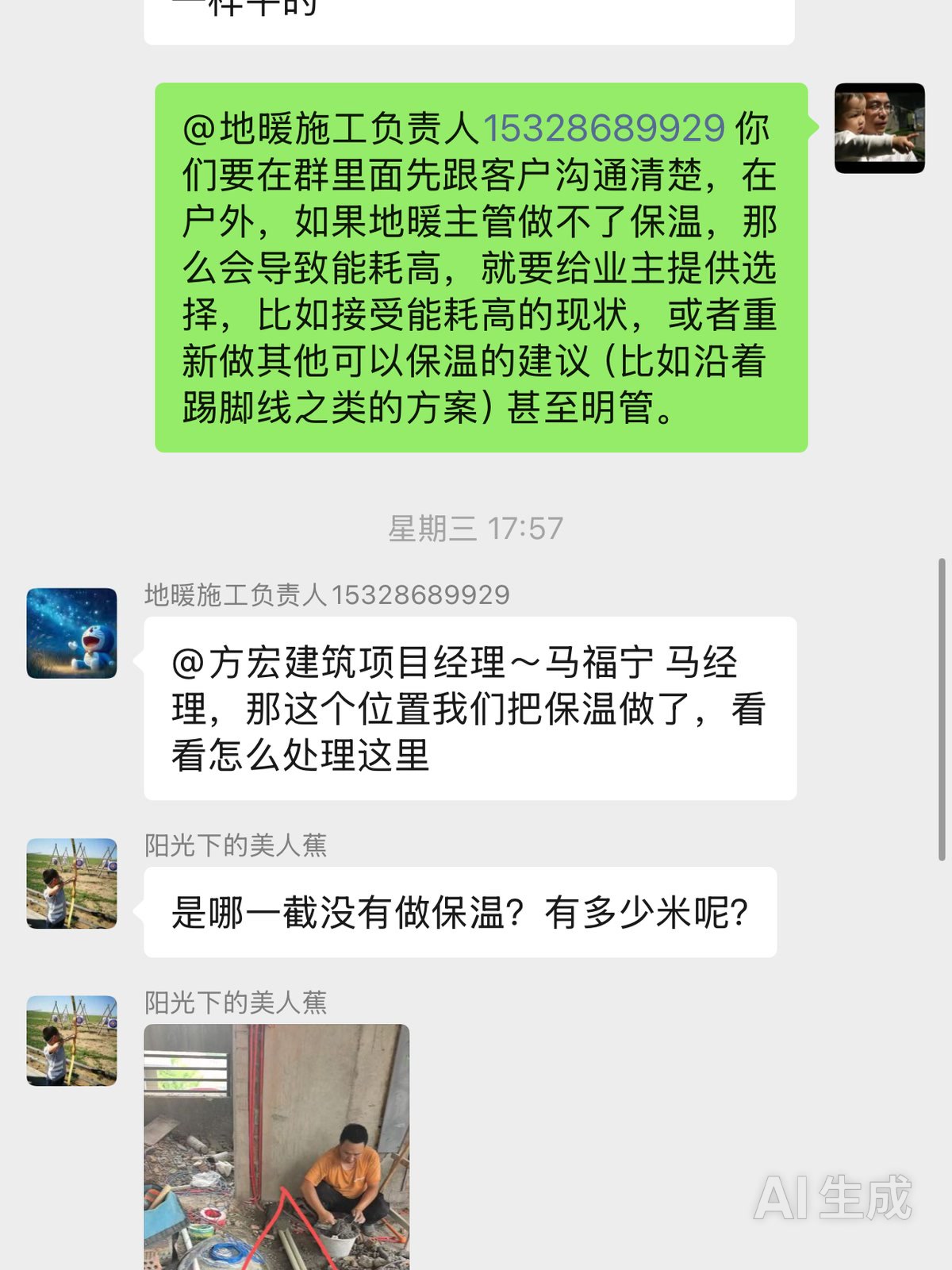

图3:发现主管改动位置,因为施工跟装修冲突没有做保温,及时要求跟业主协商
五、这件事的本质
为什么同样的情况,在不同公司会有完全不同的结果?
| 环节 | 普通公司 | 龙脉暖通 |
|---|---|---|
| 遇到施工限制 | 师傅自己判断,自己决定 | 不允许师傅擅自决定 |
| 是否通知业主 | 不一定,看师傅心情 | 必须通知,走”问题上报”流程 |
| 解决方案 | 通常选择最省事的方式 | 给出两个方案让业主选 |
| 最终结果 | 业主不知情,能耗偏高 | 业主知情、参与决策、信任加分 |
本质上,这不是一个技术问题,是一个沟通流程问题。师傅不坏,他只是被困在了”自己判断 + 自己决定”的惯性里。有监理、有上报流程、有客户沟通机制,才能把选择权交还给该做决定的人——业主。
六、给业主的建议
如果你正在装地暖,或者准备装,记住一件事:
邛崃地暖施工常见问题(FAQ)
Q:邛崃装地暖,户外主管一定要做保温吗?
必须做保温。邛崃冬季室外气温比成都城区低2~3℃,户外裸管走地暖热水,供水温度损失可达3~5℃。不做保温每年至少多烧300~500元燃气,10年累计损失远超一次性整改成本。龙脉标准要求所有户外管道完整包裹保温棉,隐蔽验收拍照存档。
Q:地暖隐蔽验收重点查什么?
隐蔽工程封槽前必须逐项验收,重点检查:① 户外主管和分水器端保温是否完整;② 管道固定间距是否规范;③ 压力测试是否合格(龙脉标准48小时保压,高于国标24小时);④ 分集水器位置是否便于后期维护。龙脉三方独立监理+全程拍照存档,业主可随时调阅。
Q:施工中遇到空间不够、师傅说”做不了”怎么办?
不要接受师傅单方面决定。正规流程:师傅发现施工限制 → 上报项目负责人 → 负责人联系业主,给出至少两个方案(如改位置或接受现状)→ 业主自己做选择。龙脉内部规定”任何施工异常必须通知业主确认后方可继续”,这是监理流程的一部分,不是额外要求。
Q:日立智享天氟地水两联供在邛崃冬天制热效果怎么样?
日立智享天氟地水两联供采用空气源热泵原理,冬季从室外空气中提取热量加热地暖水,能效比高达3.0以上。邛崃冬季极端低温约-3℃,智享系列在该温度区间制热衰减极小。搭配规范的地暖盘管设计和户外保温,完全满足邛崃别墅冬季采暖需求。龙脉在邛崃已有多套交付案例,可预约实地参观。
业主怎么说
更多业主原话:
「装修本来就烦,最怕施工方自己做主不告诉你。龙脉这点做得不错,有问题先问我们,我们不懂的他们也愿意解释,没有那种’我们是专业的你听我的就行了’的感觉。」
「邛崃这边找暖通公司,开始也怕找不到靠谱的。看了他们发的施工照片和监理记录,感觉比我们自己盯着还仔细。」
「邛崃这边找暖通公司,开始也怕找不到靠谱的。看了他们发的施工照片和监理记录,感觉比我们自己盯着还仔细。」
七、项目经验沉淀
从这个案例中,我们提炼了三条可复用的施工管理方法论,适用于所有邛崃及成都远郊地暖项目:
| 编号 | 方法论 | 适用范围 |
|---|---|---|
| 1 | 施工受限启动”问题上报→业主决策”机制:任何施工环节遇空间、结构、装修冲突等限制时,师傅无权自行取舍,必须走”拍照→上报负责人→联系业主→给出选项→业主决策→执行记录”六步闭环流程。 | 所有暖通施工项目 |
| 2 | 隐蔽验收双点必查标准:分水器端 + 户外主管端是保温遗漏最高发区域,隐蔽验收时列为强制检查项,拍照存档,缺一不可签合格单。 | 地暖及两联供隐蔽工程 |
| 3 | 远郊项目户外保温标准升级:邛崃、蒲江、大邑等成都远郊区域冬季气温低于城区2~4℃,户外管道保温厚度和覆盖范围应在城区标准上提升一级,设计阶段即纳入方案,避免施工阶段”发现做不了”的被动局面。 | 成都远郊别墅地暖项目 |
业主确认签字
成都邛崃原墅15栋 · 日立智享天氟地水两联供
主管保温重新做好,业主已确认
户外地暖主管保温已按龙脉施工标准完整包裹,经业主现场确认无异议,签字认可。
第二处主管保温缺失,业主已知情确认
第二处户外地暖主管保温未做问题已向业主说明,业主了解后同意配合整改方案,并确认后续不再存在同类问题。
主管位置改动已与业主充分协商
因装修与施工冲突导致管道位置调整,已提前告知业主可能影响,业主同意变动方案,无异议确认。
